Introducere
Mașina CNC stă. Operatorul se uită la ea.
Caută o sculă. Sau așteaptă programul G-code. Sau nu știe ce reper urmează.
Fiecare minut în care o mașină CNC nu produce este un minut plătit degeaba.
Nu doar energia electrică. Amortizarea echipamentului. Salariul operatorului. Costul de oportunitate al comenzii întârziate.
Atelierele cu mașini CNC de 80.000–500.000 EUR per echipament nu își permit să ignore downtime-ul.
Dar mulți îl suportă ca pe ceva inevitabil.
Nu e inevitabil. E măsurabil și controlabil.
De ce apar timpii morți: cauzele reale
Înainte să reduci downtime-ul, trebuie să știi de unde vine.
Experiența din atelierele de producție discretă arată că există 5 cauze principale.
1. Setarea (setup) durează prea mult
Schimbarea reperului pe o mașină CNC implică: demontarea fixturii vechi, montarea celei noi, încărcarea programului G-code, setarea originii, proba de piese.
Un setup care durează 90 de minute pe o mașină care produce 20 minute per piesă este o problemă de planificare, nu de tehnologie.
Dacă comenzile de producție nu sunt grupate după similaritate, fiecare schimbare de reper consumă timp nejustificat.
2. Sculele lipsesc sau sunt uzate
Operatorul ajunge la mașină și constată că freza Ø10 nu e în magazie.
Sau e uzată și produce rebuturi.
Caută în depozit. Întreabă colegii. Pierde 30–60 de minute.
Lipsa unui sistem de gestiune a sculelor transformă fiecare schimb într-o vânătoare de resurse.
3. Programul G-code nu e disponibil sau e greșit
Mașina e pregătită. Operatorul nu are programul corect.
Caută în folderul de pe server. Găsește trei versiuni cu același nume.
Nu știe care e valabilă.
Sau programul există, dar e pentru revizia veche a reperului.
Rezultat: reluare setup, timp pierdut, potențial rebut.
4. Planificarea produce cozi și goluri
Unele mașini sunt supraîncărcate. Altele stau goale.
Managerul nu are vizibilitate în timp real asupra încărcării per echipament.
Decide din experiență, nu din date.
Comenzile urgente sparg planul zilnic și provoacă haos pe tot atelierul.
5. Defecțiunile sunt neașteptate
Mașina cedează fără avertisment.
Producția se oprește. Se cheamă service-ul.
Se pierd 4–8 ore, uneori mai mult.
Fără date despre istoricul de funcționare al echipamentului, întreținerea preventivă e imposibilă.
Metode concrete de reducere a timpilor morți
SMED — Setup în mai puțin de 10 minute
SMED (Single-Minute Exchange of Die) este o metodologie din industria manufacturieră care separă activitățile de setup în:
- Interne — ce se face cu mașina oprită (inevitabil)
- Externe — ce se poate pregăti cu mașina în funcțiune
Obiectivul: muta cât mai mult din setup-ul intern în setup extern.
Practic, asta înseamnă: pregătești fixtura, sculele și programul G-code înainte să se termine piesa curentă.
Nu după.
Gruparea comenzilor după similaritate
Planifică pe aceeași mașină, în succesiune, reperele cu setup similar.
Același material. Aceleași fixturi. Același tip de prelucrare.
Reducerea numărului de schimbări de setup per schimb poate elibera 1–2 ore de producție reală pe zi per mașină.
Gestiunea proactivă a sculelor
Implementează un sistem de stoc minim per sculă.
Când freza Ø10 ajunge la 2 bucăți, se declanșează automat comanda de reaprovizionare.
Uzura sculei trebuie documentată: număr de piese produse, material prelucrat, starea la retragere din uz.
Datele istorice îți spun când o sculă trebuie înlocuită — înainte să producă rebut.
Versionare strictă a programelor G-code
Un singur program activ per Reper, per Revizie.
Versiunile vechi arhivate, nu șterse.
Operatorul vede mereu programul curent, legat de Ordinul de Lucru activ.
Fără căutare în foldere. Fără confuzie de versiune.
Cum ajută un sistem digital să măsori și să reduci downtime-ul
Nu poți reduce ce nu măsori.
Un sistem MES (Manufacturing Execution System) captează datele de producție direct din fluxul de lucru:
- Când a început și când s-a terminat fiecare operație — timp real vs. timp normat
- Cât a stat mașina între operații — downtime identificat și clasificat
- Care e motivul opririi — setup, lipsă sculă, lipsă program, defecțiune, așteptare material
Cu aceste date, managerul poate vedea în timp real care mașini sunt inactive și de ce.
Poate interveni imediat. Poate planifica mai bine pentru ziua următoare.
Fără sistem, datele există doar în memoria operatorilor.
Și memoria nu generează rapoarte.

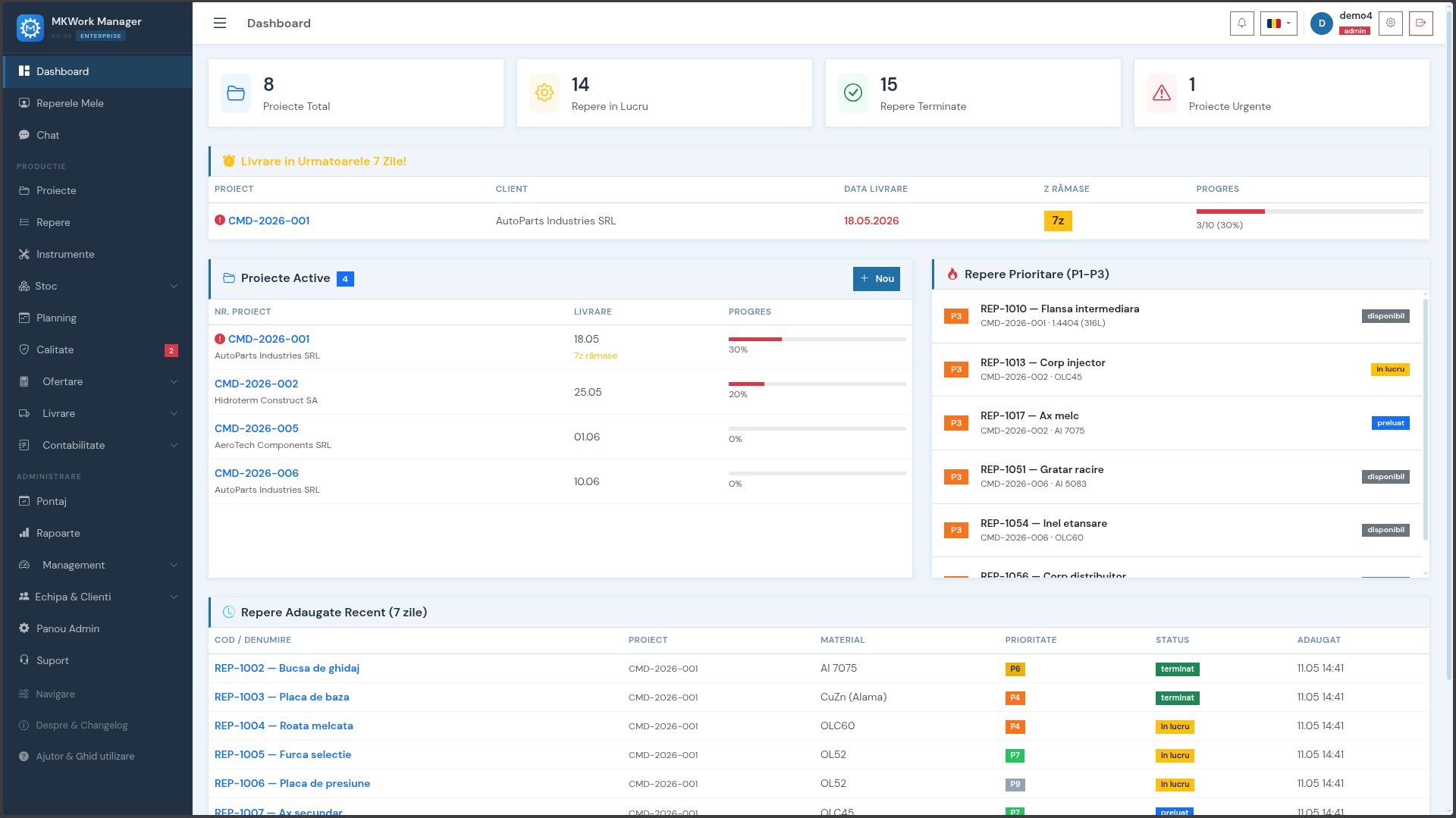

Cum ajută MKWork Manager la reducerea timpilor morți
MKWork Manager oferă mai multe instrumente direct aplicabile:
Urmărirea execuției per Ordin de Lucru.
Fiecare operație are un timp normat. Sistemul înregistrează timpul real.
Dacă o operație durează cu 40% mai mult decât normat, managerul vede abaterea imediat în dashboard.
Nu la sfârșitul zilei. Nu la sfârșitul săptămânii.
Board Kanban cu status per mașină.
Fiecare mașină are un stoc de Ordine de Lucru planificate.
Operatorul știe ce urmează înainte să termine piesa curentă.
Nu există pauze de „ce fac acum?"
Modulul Unelte — stoc și ciclu de viață.
Sculele sunt înregistrate cu stoc curent și prag de alertă.
Când stocul scade sub limita setată, sistemul alertează automat.
Operatorul nu mai descoperă la mașină că freza lipsește.
Editor G-code legat de Reper și Revizie.
Programul activ e disponibil direct din Ordinul de Lucru.
O singură versiune valabilă. Fără căutare, fără confuzie.
Modulul Subcontractare — vizibilitate pe operațiile externe.
Tratamentul termic, zincarea, rectificarea — pași care blochează producția dacă nu sunt urmăriți.
MKWork înregistrează data expedierii, termenul promis și data recepției.
Știi cu 2 zile înainte că lotul de la subcontractor întârzie.
Exemplu de flux: înainte și după
Înainte (fără sistem):
Operatorul termină reperul curent. Se uită la foaia de planificare de pe perete.
Caută programul G-code pe server — 15 minute.
Constată că freza necesară nu e în magazie — 45 minute pierdute.
Managerul află de problema sculei la prânz.
După (cu MKWork):
Cu 30 de minute înainte de finalizarea operației curente, sistemul alertează că urmează Reperul X pe Mașina 3.
Operatorul verifică în Modulul Unelte — freza e disponibilă.
Programul G-code e atașat direct în Ordinul de Lucru.
Setup durează 12 minute în loc de 50.
Diferența: 83 de minute de producție recuperate. Per zi. Per mașină.
Beneficii concrete
- Mai multe piese produse pe aceeași capacitate instalată, fără investiții suplimentare
- Costuri per piesă mai mici — amortizarea mașinii se distribuie pe mai multe unități
- Respectarea termenelor de livrare — comenzile urgente nu mai sparg tot planul
- Operatori mai puțin stresați — știu ce au de făcut, au sculele și programele pregătite
- Date pentru decizii de investiție — știi exact care mașină este blocantă și justifici achiziția
Concluzie
Timpii morți pe mașinile CNC nu sunt o fatalitate.
Sunt consecința lipsei de vizibilitate și a planificării reactive.
Primul pas este să măsori: cât timp stă fiecare mașină și din ce motiv.
Al doilea pas este să intervii sistematic: setup grupat, scule gestionate, programe versionat, planificare vizuală.
MKWork Manager oferă instrumentele pentru ambii pași — activ în 2 minute, fără instalare, fără proiect IT.
Creează un cont gratuit și testează 7 zile cu acces complet la toate modulele.
Sau compară planurile pe pagina de prețuri transparente.
